El Ayuntamiento informa sobre el estado de los proyectos de RenaturaliZA
Sale al paso de las informaciones aparecidas sobre la finalización en plazo de las actuaciones de este proyecto.
El Ayuntamiento de Zamora quiere salir al paso de las informaciones aparecidas sobre el grado de ejecución del proyecto RenaturaliZA, a tenor de las declaraciones realizadas por representantes del Partido Popular.
En este sentido, se quiere aportar datos que son correctos y completos, para que la ciudadanía reciba toda la información y pueda hacerse un juicio correcto sobre una base sólida.
Se relata a continuación el grado de ejecución real de la totalidad de las actuaciones del proyecto RenaturaliZA:
B1. Duero Fons Vitae. 100% completada
B1.b. Rehabilitación del muro de la Perla. Esta actuación no estaba en el proyecto original. Se ha añadido adicionalmente a la actuación principal, lo que ha permitido ampliar los objetivos de la actuación B1 original.
B2. Renaturalización Olivares. 100% completada
B3. Renaturalización del arroyo de Valorio. 100% completada

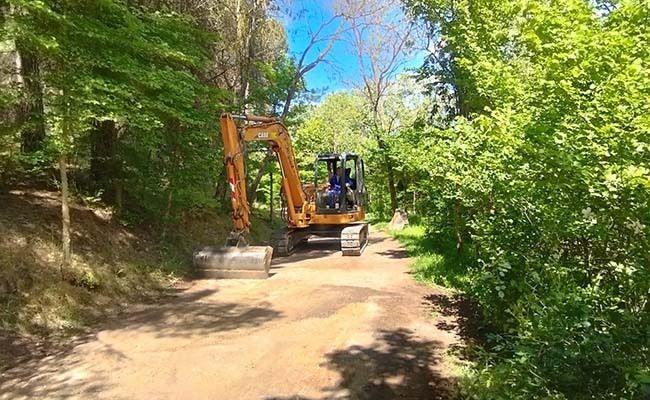

B4: Renaturalización del bosque de Valorio. Comprende dos fases:
Fase A. Tratamiento selvícola: 100% completada
Fase B. Replantación y fomento de la biodiversidad: 80% completada
B5: Renaturalización del entorno de la muralla. Se ejecutará fuera del programa RenaturaliZA al no haber sido posible la aprobación del proyecto por Patrimonio de la Junta de Castilla y León.
B6: Jardines de San Bernabé. La obra sufrió un ligero retraso por la instalación de la carpa que debía acoger los pasos de Semana Santa. Se encuentra al 90%
B7: Jardines de Valderrey. 100% completada
B7.b: Renaturalización Vista Alegre. Al igual que ocurre con la actuación B1.b, la actuación B7.b no venía en el proyecto original. Se trata de una ampliación de esa actuación que, sin incrementar el presupuesto global, permite conseguir ampliar el impacto de la actuación en términos de objetivos conseguidos.
B8. Doctor Fleming: 95% completada
B9. Colaboración público-privada: 0% completada. Dado que se trata de trabajos de plantación principalmente, se ha planificado esta actuación para ser realizada en las épocas más adecuadas para ello. Las obras están adjudicadas y finalizarán antes de que termine el plazo.
B10. Renaturalización del antiguo vertedero de la Hiniesta. 100% completada
B11. Esta actuación no fue objeto de subvención.
B12. Colocación de arbolado urbano. Se ejecutará ahora, coincidiendo con la época idónea de plantación.
B13. Pantalla Verde Cuesta del Bolón – Calle Villalpando. Actualmente completada en un 80%
B14. Renaturalización de pérgolas. Completada en un 80%.
B15. Microespacios de biodiversidad. Completada en un 80%
B16. Renaturalización de alcorques. Completada en un 100%
B17. Promoción de los huertos urbanos. Esta actuación tiene todos los objetivos completados. Se han desarrollado los huertos escolares, el servicio de apoyo para su explotación didáctica en los 13 centros participantes y las dos ediciones del Huerto Escuela en Valorio. Asimismo, esta semana quedará completada la remodelación del Huerto Urbano de Balborraz. Completada en un 99%.
B17.b. Huerto Urbano de Vista Alegre. Al igual que la actuación B1.b y B7.b esta actuación se realiza de forma voluntaria para ampliar el impacto del proyecto, pues el objetivo estaba ya cumplido con la actuación B17.
B18. Fomento del compostaje. 100% completada
B19. Zamora libre de exóticas. Gracias a la sensibilización y participación ciudadana se ha conseguido un plano con 79 localizaciones de ailanto. La actuación ya está adjudicada y estará terminada antes de la finalización del plazo. Grado de ejecución 50%.
B20. Fomento de la biodiversidad. Actuación consistente en la adquisición e instalación de elementos de fomento de la biodiversidad como cajas nido y hoteles de insectos. Estará finalizada antes de que termine el plazo.
B21. Vías Pecuarias. Cordel de Molacillos. La actuación no se puede llevar a cabo al haberse encontrado un vertedero en la zona en la que estaba previsto actuar, lo que implica complicaciones que harían inviable la consecución del objetivo dentro del plazo previsto. Se realizará con fondos propios.
B22. Conexión con el antiguo vertedero de la Hiniesta. Completada al 95%.
Por lo tanto, de las 21 actuaciones inicialmente subvencionadas 7 se encuentran totalmente finalizadas (B1, B2, B3, B7, B10, B16 y B18), 8 se encuentran a más del 75% de porcentaje de ejecución, estando previsto que terminen antes de que finalice el mes de noviembre (B4, B6, B8, B13, B14, B15, B17, B22) mientras que B9, B12, B19 y B20, dada su relativa escasa dificultad, es previsible que terminen en la primera mitad de diciembre. Esto supone un total de 19 actuaciones finalizadas, lo que representa un 90% de ejecución del proyecto inicial.
Pero es que, de forma adicional, se han abordado las actuaciones B1b, B7b y B17b, que no aparecían en el proyecto subvencionado pero que gracias a la capacidad de gestión de este Ayuntamiento, permitirán incrementar el impacto del proyecto RenaturaliZA en su conjunto, alcanzando barrios y actuaciones que inicialmente no estaban recogidas.
El Ayuntamiento de Zamora quiere salir al paso de las informaciones aparecidas sobre el grado de ejecución del proyecto RenaturaliZA, a tenor de las declaraciones realizadas por representantes del Partido Popular.
En este sentido, se quiere aportar datos que son correctos y completos, para que la ciudadanía reciba toda la información y pueda hacerse un juicio correcto sobre una base sólida.
Se relata a continuación el grado de ejecución real de la totalidad de las actuaciones del proyecto RenaturaliZA:
B1. Duero Fons Vitae. 100% completada
B1.b. Rehabilitación del muro de la Perla. Esta actuación no estaba en el proyecto original. Se ha añadido adicionalmente a la actuación principal, lo que ha permitido ampliar los objetivos de la actuación B1 original.
B2. Renaturalización Olivares. 100% completada
B3. Renaturalización del arroyo de Valorio. 100% completada
B4: Renaturalización del bosque de Valorio. Comprende dos fases:
Fase A. Tratamiento selvícola: 100% completada
Fase B. Replantación y fomento de la biodiversidad: 80% completada
B5: Renaturalización del entorno de la muralla. Se ejecutará fuera del programa RenaturaliZA al no haber sido posible la aprobación del proyecto por Patrimonio de la Junta de Castilla y León.
B6: Jardines de San Bernabé. La obra sufrió un ligero retraso por la instalación de la carpa que debía acoger los pasos de Semana Santa. Se encuentra al 90%
B7: Jardines de Valderrey. 100% completada
B7.b: Renaturalización Vista Alegre. Al igual que ocurre con la actuación B1.b, la actuación B7.b no venía en el proyecto original. Se trata de una ampliación de esa actuación que, sin incrementar el presupuesto global, permite conseguir ampliar el impacto de la actuación en términos de objetivos conseguidos.
B8. Doctor Fleming: 95% completada
B9. Colaboración público-privada: 0% completada. Dado que se trata de trabajos de plantación principalmente, se ha planificado esta actuación para ser realizada en las épocas más adecuadas para ello. Las obras están adjudicadas y finalizarán antes de que termine el plazo.
B10. Renaturalización del antiguo vertedero de la Hiniesta. 100% completada
B11. Esta actuación no fue objeto de subvención.
B12. Colocación de arbolado urbano. Se ejecutará ahora, coincidiendo con la época idónea de plantación.
B13. Pantalla Verde Cuesta del Bolón – Calle Villalpando. Actualmente completada en un 80%
B14. Renaturalización de pérgolas. Completada en un 80%.
B15. Microespacios de biodiversidad. Completada en un 80%
B16. Renaturalización de alcorques. Completada en un 100%
B17. Promoción de los huertos urbanos. Esta actuación tiene todos los objetivos completados. Se han desarrollado los huertos escolares, el servicio de apoyo para su explotación didáctica en los 13 centros participantes y las dos ediciones del Huerto Escuela en Valorio. Asimismo, esta semana quedará completada la remodelación del Huerto Urbano de Balborraz. Completada en un 99%.
B17.b. Huerto Urbano de Vista Alegre. Al igual que la actuación B1.b y B7.b esta actuación se realiza de forma voluntaria para ampliar el impacto del proyecto, pues el objetivo estaba ya cumplido con la actuación B17.
B18. Fomento del compostaje. 100% completada
B19. Zamora libre de exóticas. Gracias a la sensibilización y participación ciudadana se ha conseguido un plano con 79 localizaciones de ailanto. La actuación ya está adjudicada y estará terminada antes de la finalización del plazo. Grado de ejecución 50%.
B20. Fomento de la biodiversidad. Actuación consistente en la adquisición e instalación de elementos de fomento de la biodiversidad como cajas nido y hoteles de insectos. Estará finalizada antes de que termine el plazo.
B21. Vías Pecuarias. Cordel de Molacillos. La actuación no se puede llevar a cabo al haberse encontrado un vertedero en la zona en la que estaba previsto actuar, lo que implica complicaciones que harían inviable la consecución del objetivo dentro del plazo previsto. Se realizará con fondos propios.
B22. Conexión con el antiguo vertedero de la Hiniesta. Completada al 95%.
Por lo tanto, de las 21 actuaciones inicialmente subvencionadas 7 se encuentran totalmente finalizadas (B1, B2, B3, B7, B10, B16 y B18), 8 se encuentran a más del 75% de porcentaje de ejecución, estando previsto que terminen antes de que finalice el mes de noviembre (B4, B6, B8, B13, B14, B15, B17, B22) mientras que B9, B12, B19 y B20, dada su relativa escasa dificultad, es previsible que terminen en la primera mitad de diciembre. Esto supone un total de 19 actuaciones finalizadas, lo que representa un 90% de ejecución del proyecto inicial.
Pero es que, de forma adicional, se han abordado las actuaciones B1b, B7b y B17b, que no aparecían en el proyecto subvencionado pero que gracias a la capacidad de gestión de este Ayuntamiento, permitirán incrementar el impacto del proyecto RenaturaliZA en su conjunto, alcanzando barrios y actuaciones que inicialmente no estaban recogidas.
























Normas de participación
Esta es la opinión de los lectores, no la de este medio.
Nos reservamos el derecho a eliminar los comentarios inapropiados.
La participación implica que ha leído y acepta las Normas de Participación y Política de Privacidad
Normas de Participación
Política de privacidad
Por seguridad guardamos tu IP
216.73.216.34
